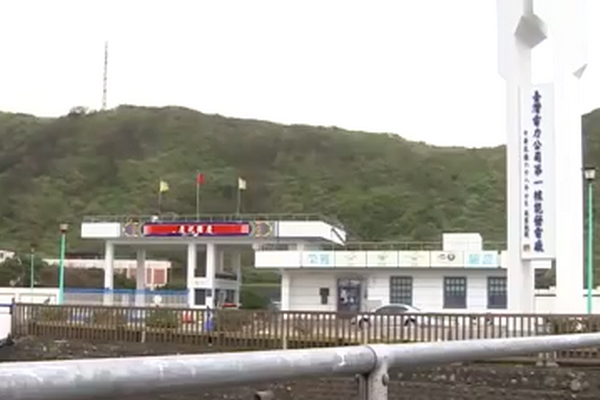

核一廠獲除役許可 預計8月起陸續拆除

台電核一廠12日獲原能會核發除役許可,2部機組歷經40年發電運轉,將隨2號機運轉執照15日屆滿後正式退役,成為全台首座邁入除役的核能電廠。進入除役階段後,預計8月起陸續拆除廠內鐵塔與氣渦輪發電機組,進行為期25年的除役工作。

原能會指出,台電於今年7月4日提出環境影響評估及相關資料,經審查結果,確認核一廠除役作業規劃符合相關法令規定,且台電公司的技術與管理能力,足以勝任除役任務,符合核子反應器設施管制法第23條第1項規定,因此依法核發除役許可。

台電表示,核一廠為我國十大建設之一,也是首座核能電廠,累積發電近3400億度,曾協助國家渡過1970年代石油危機,並提供超過200萬個家庭用戶長達40年的用電量,對於台灣民生經濟發展舉足輕重。進入除役階段後,預計8月起陸續拆除廠內鐵塔與氣渦輪發電機組等,依國際核電廠除役程序,將反應器爐心燃料用過核子燃料移出。

台電說明,為期25年的除役作業,包含前8年除役過渡階段,將興建第2期室內乾貯設施及低放射性廢棄物貯存庫,並執行除汙作業,接著12年為除役拆廠階段,將拆除反應爐及汽機組件等,下一步廠址最終狀態偵測階段則需3年,進行廠區環境輻射狀況最終偵測,最後花2年拆除剩餘建物,讓土地復原。台電強調,除役執行過程將持續監測環境,不會影響民眾與周邊環境,請民眾放心。

同時,原能會也會於除役期間執行視察及審查作業,以確認台電確實有按照除役計畫,推動除役拆除等相關作業,包含除役期間的各項輻射防護、使用過的核子燃料與放射性廢棄物管理、環境輻射監測與工程管理等工作,以維護民眾健康與環境安全。【記者  蔡青芸整理報導】
